碼頭護岸工程的土工布設計工藝比選

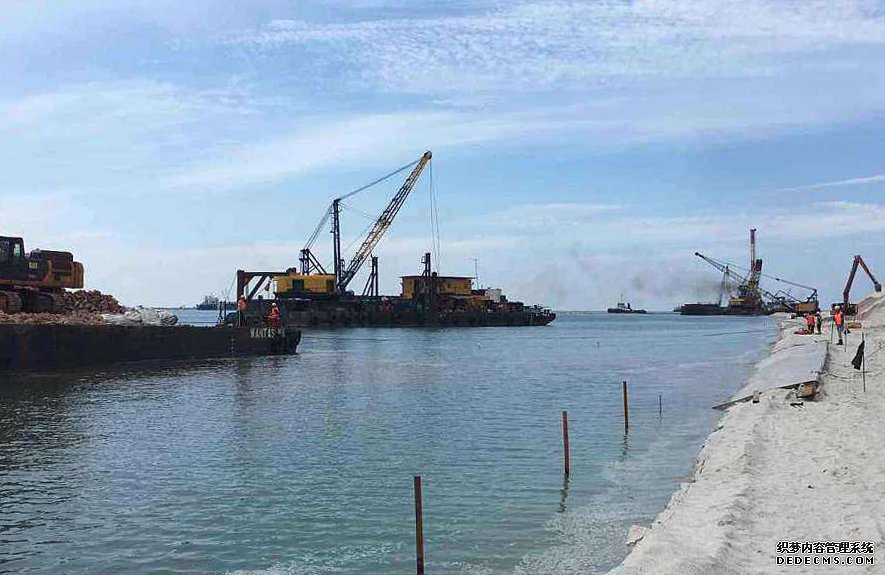

土工布鋪設有2種工藝:(1)先鋪設土工布后沉樁工藝;(2)先沉樁后鋪設土工布工藝。先鋪設工藝為在岸坡及基槽開挖完成后,鋼管樁沉樁之前鋪設土工布,土工布采用鋪排船大面積鋪設;后鋪設工藝為本文中提到的工藝,基槽和邊坡開挖完成后,先進程樁基沉樁施工,待樁基施工完成后,再進行土工布鋪設。
優點:鋪設效率高,施工進度快。缺點:(1>水上沉樁作、取船舶所需作、取面大,沉樁作、取受土工布鋪設速度制約,需土工布沿岸坡鋪設寬度完成150~200m后方可進行沉樁作業; (2)土工布從鋪設完成到拋石壓載時間間隔長,土工布被海底水流沖散,岸上水面以上的土工布長時間受太陽照曬,容易老化;(3)沉樁時,樁尖穿透土工布后方能沉人泥面下,該過程容易發生土工布滑動、撕破等;(4)沉樁時,當樁位剛好位十壓布的袋裝碎石或其他壓布石料上時,容易發生樁位偏位。
優點:可有效解決先鋪布工藝的缺點。缺點:施工效率低。經過綜合比選,本工程采用后鋪布工藝進行土工布鋪設。
