水庫復合土工膜水平防滲鋪設工藝
復合土工膜鋪設之前應做好相應的準備工作,首先,需要對庫底進行修整,土方開挖和回填過程中需要預留出足夠的膜上覆土。復合土工膜鋪設完畢后禁止重型機械碾壓,采用機械甩送和人工整平相結合的方法,具體鋪設中應用“平行成槽、錯距回填”的施工方法,其施工流程:土方開挖→膜下砂墊層鋪設→土方開挖和回填→土工膜鋪設與焊接→膜上砂墊層鋪設→膜上土方回填。
庫底平整完成后,應根據庫區面積和施工工期,確定合理的作業段數量,并測量確定每段施工工作面位置,按照順序依次進行編號,并計算出每段土工膜使用數量。首先對①區進行土方開挖,開挖基礎面呈溝槽狀,土方開挖深度和寬度分別為90cm、7m。工程所使用的土工膜膜布寬度為6m,土方開挖要超出膜下墊層和土工膜各0.5m,確保接槎施工的順利進行。土方挖掘結束后,還需要對基礎面進行碾壓,確?;A(chǔ)面的壓實度。
膜下砂墊層鋪設
膜下砂墊層厚度為150mm,鋪設寬度控制在6.5m,比復合土工膜寬0.5m。膜下砂墊層鋪設用挖掘機進行施工,并結合進行平整作業。
復合土工膜鋪設

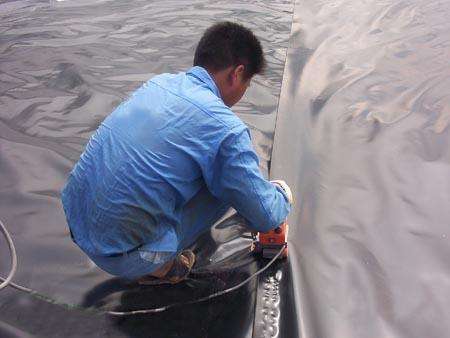

庫底復合土工膜施工應采用同向鋪設,便于流水施工管理。同時,庫底同向應采用錯位鋪設,錯位長度不得小于50cm,不得有十字形焊縫的情況。邊坡位置土工膜鋪設應垂直于邊坡,便于后續機械施工。鋪設施工主要依靠人工進行,工人在基槽內開卷攤鋪,開卷攤鋪中應確保土工膜有一定的松弛度。
膜上砂墊層鋪設
復合土工膜膜布鋪設焊接完成之后,需要在其上鋪設砂墊層。復合土工膜鋪設寬度為6m,膜上所覆蓋砂墊層厚度控制在10cm左右,第一段鋪膜單元寬度5.5m。第一段砂墊層比鋪膜寬度多0.5m,這樣可有利于與下一土工膜之間的焊接。鋪設砂墊層時,首先由運載機將砂子運至溝槽旁,再借助挖掘機將砂子鋪散在土工膜之上。挖掘機在鋪散砂子過程中,機器不得碰觸到土工膜,應在其上方一定距離將砂子漏下,并均勻擺動。機器鋪散砂子之后,需要人工對其進行整平,確保傻墊層厚度符合規定要求。
膜上土方回填
與砂墊層第一段鋪設單元相同,第一段土方回填寬度也應比傻墊層寬度窄0.5m,以便下層砂墊層兩段之間的接槎。除①區開挖寬度為6.5m之外,②區及其他開挖區的開挖寬度均控制為6m,開挖方法與①區相同。②區開挖土方直接回填給①區,回填土方控制在90cm。為降低①區回填土方平整工作難度,可借助小型機械,配合人工施工完成平整作業。依次循環作業,完成后續鋪膜工作。
與砂墊層第一段鋪設單元相同,第一段土方回填寬度也應比傻墊層寬度窄0.5m,以便下層砂墊層兩段之間的接槎。除①區開挖寬度為6.5m之外,②區及其他開挖區的開挖寬度均控制為6m,開挖方法與①區相同。②區開挖土方直接回填給①區,回填土方控制在90cm。為降低①區回填土方平整工作難度,可借助小型機械,配合人工施工完成平整作業。依次循環作業,完成后續鋪膜工作。
