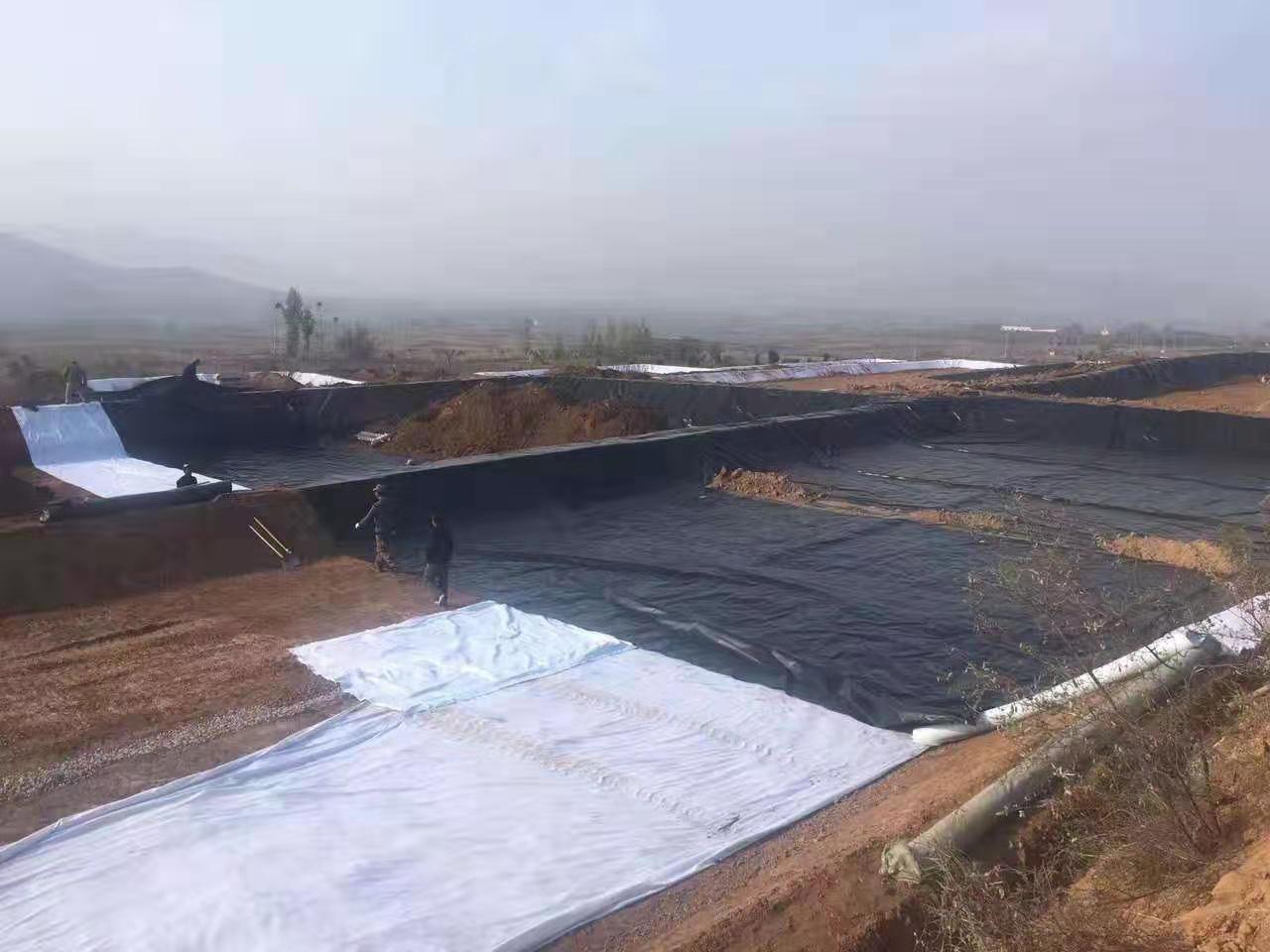

水庫上墊層及混凝土預制塊護面施工

返回列表 來源:土工膜土工布供應商 瀏覽: 發布日期:2022-06-23 09:17:07【

1.施工準備

混凝土預制塊數量較大,應提前計劃生產,并規劃充足的成品堆碼場地,堆碼高度不宜超過1.50m。堆碼方式沿長邊側立堆碼,縱向、橫向交叉堆碼,不宜平面堆碼,避免底部混凝土預制塊因長時間受壓而開裂。

根據設計技術要求文件,試驗室對周邊料場的碎石料進行取樣、篩分,選擇最符合設計要求的料場進行碎石料采購,嚴格控制碎石料超徑、遜徑含量,超徑含量過多則對保護土工膜不利,遜徑含量過多則庫水位驟降過程中容易從混凝土預制塊縫

隙中流出。施工工具準備,混凝土預制塊鋪設人員人手配備一把橡膠錘、鋼尺、撬棍或磚刀、抹泥板,配備不齊人員不得進行混凝土預制塊鋪設。橡膠錘用于對預制塊敲擊、整平,鋼尺用于測量搭接寬度、凹坑深度等,撬棍或磚刀用于預制塊校正,抹泥板用于碎石墊層料精平。

2.樣板先行制度

五家寨水庫上游壩面護坡面積較大,點多面廣,為此,施工決定推行樣板先行制度,在壩軸線里程的某段位置壩面進行樣板鋪設,選取施工技術相對精湛的班組鋪設,鋪設過程中管理人員全面跟蹤檢查、指導,同時對確定的施工工藝進行檢驗。樣板鋪設完成,對樣板施工質量進行全面檢查,線型順制度、表面平整度及縫隙寬度等均滿足設計要求,且基本達到優良標準。

3.上墊層鋪設施工

(1)測量放線

土工膜表面放線采用的是將混凝土預制塊鉆孔,鋼筋樁一頭插入鉆孔內,一頭掛施工線,混凝土預制塊擺放于土工布上表面,該措施不用把土工膜釘穿,但鋼筋樁在施工過程中容易滑動,施工控制線準確度降低。采用這種措施,測量人員加大了對施工控制線的復核頻率,既保護了土工膜不損壞,又提高了施工控制準確度。

(2)碎石料運輸

馬道以下坡面,碎石料由自卸車(15t)直接運輸至庫底,裝載機裝入專用圓形塔吊料斗,25t汽車式起重機吊入鋪設工作面附近。料斗底部距鋪設面高度控制在0.50~0.80m,低于0.50m,料斗底部容易掛到土工膜,進而損壞土工膜;高于0.80m,卸料時碎石料落差大,容易沖擊土工布,導致土工布、土工膜滑動。卸料時沿鋪設作業面緩慢移動料斗,碎石料均勻攤鋪,不得集中卸料,避免受力集中造成土工布、土工膜滑動。馬道以上坡面,在鋪設作業面中部設置運輸帶,寬度2.00~3.00m,先在坡面上多鋪設一層土工布,與防滑槽結合低凹部位用碎石墊層鋪填平順,頂部鋪設黑色聚乙烯膜,厚1.50mm,聚乙烯膜兩側用土袋墊高,中部形成凹槽。壩頂位置采用Φ16鋼筋樁錨固,伸入基礎40cm。碎石料由自卸車(15t)直接運輸至壩頂,分堆堆放于運輸帶旁,人工鏟入運輸帶,人工站在運輸帶上沿坡面自上而下將碎石料扒運至鋪設作業面。

(3)碎石料鋪設

人工采用0.50m寬的鋼制刮板將作業面的碎石墊層攤鋪初平,刮板使用前應對刮板進行鈍化處理,沿碎石表面扒刮,不宜掏底挖刮,避免損傷土工布及土工膜。初平完成后應進行精確平整,精平作業人員人手配一把鋼卷尺和鐵板,按照厚度施工控制線采用后退法整平鋪設面,精平后的鋪設面不允許人員走動、踩踏,避免鋪設面破壞。

4.混凝土預制塊護面鋪設施工

(1)測量放線

放線基礎準備工作同上墊層鋪設類似,這里主要強調圓弧段和直線段混凝土預制塊縱、橫向放線方法。

(2)混凝土預制塊運輸

馬道以下坡面,混凝土預制塊由堆場采用小型運輸車或裝載機運輸至庫底,人工裝卸,不得直接翻倒,避免混凝土預制塊棱角磕碰磨損,影響外觀質量。人工裝入磚斗,采用汽車式起重機吊入作業面,磚斗不得放置在土工布表面,也不得放置在砂墊層表面,應放置在已鋪設完成的混凝土預制塊表面,避免對下部土工膜造成損壞,人工搬運至鋪設作業人員附近。馬道以上坡面,混凝土預制塊由堆場采用小型運輸車或裝載機運輸至壩頂,人工裝卸,不得直接翻倒,避免混凝土預制塊棱角磕碰磨損,影響外觀質量。人工堆碼在壩頂兩側,堆碼高度0.70m以下。沿壩坡面搭設溜槽,溜槽采用厚2mm鋼板制作,寬35cm,兩側邊高15cm。底部先鋪設一層土工布,溜槽擺放于土工布上,頂部用2根φ16鋼筋錨固,溜槽腳部用廢舊輪胎或橡膠墊保護,防止混凝土預制塊下滑至底部時與堅硬物體撞擊。壩頂一名工人將混凝土預制塊放入溜槽,下表面朝下,輕推混凝土預制塊,使其沿溜槽緩慢下滑至底部,人工搬運至鋪設作業人員附近,搬一塊下滑一塊,嚴禁一次下滑多塊在搬運。
