防滲膜鋪設方法薄膜桿法和直鋪法的不同之處
防滲膜進場前,先對其進行檢測。待合格證等出廠材料齊全且抽檢合格后,方可投入使用。

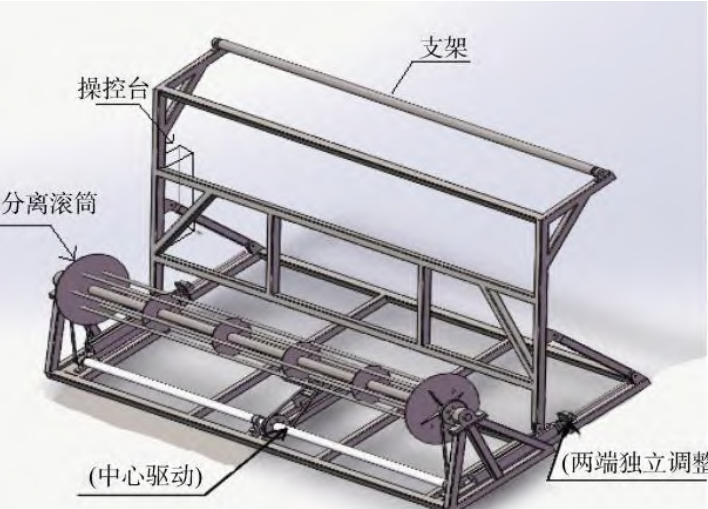

防滲膜垂向鋪設方式主要有2種,①薄膜桿法,將防滲膜卷在一根薄膜桿上,通過牽引使之跟隨開槽機械向前運動,防滲膜即可展鋪在槽孔中;②直鋪法,將防滲膜以較小寬度直接沉入槽孔中。2種方式的槽孔深度一般控制在16m以內。由于本次帷幕墻深度最大約56m,用上述2種方式難以保證防滲膜的鋪設質量,因此,針對深度較大的防滲膜鋪設,研制了鋪膜機具該裝置,如下圖所示,鋪膜機由分離滾筒、支架、電機、操控臺等組成,其中電機位于操控臺右下側,圖中被分離滾筒擋住未標出。分離滾筒用于控制防滲膜的下放幅度,保證防滲膜的平整;支架用于支撐防滲膜下放;電機用于控制防滲膜上升及下放的速率;操控臺用于進行人為控制。
防滲膜下放時,因槽段底部泥漿比重較大,防滲膜質量較小,難以下放至底部,因此,需配重輔助膜的下放;同時,配重還可將防滲膜拉展、減少膜的褶皺等。配重需兼顧成本低、易制作、質量大等特性,經分析對比,選用混凝土制作配重。將混凝土倒入特制模具中,上面插入木龍骨用以連接膜與配重,待混凝土凝固后,便可投入使用。待成槽后,利用吊車將卷有防滲膜的鋪設裝置擺在槽段邊緣,用螺栓將配重與防滲膜連接在一起,一幅寬8m的膜需要5~6個配重。配重安裝完成后,便可啟動鋪膜裝置進行防滲膜垂向鋪設。待配重抵達槽段底部時,將防滲膜上端用鋼筋固定至槽段邊緣,便完成該槽段的防滲膜鋪設。鋪設過程中需要注意,該工藝為大深度垂向隱蔽鋪設,部分槽段深度超過50m,施工人員需拉展防滲膜,時刻保證膜的平整及垂直;在鋪膜過程中嚴禁吸煙,使用火柴、打火機或化學溶劑類似的物品,防止將膜破壞,降低帷幕墻截水效果。
