生物滯留池施工工藝及質量控制要點

返回列表 來源:土工膜土工布供應商 瀏覽: 發布日期:2020-05-02 10:55:17【
施工方法和技術要求
生物滯留池工藝流程為:定位放線→土方開挖→溢流井施做→防滲層鋪設→管線敷設→閉水試驗→集料分層換填、壓實→種植土回填→地形整理驗收→栽植→覆蓋層施做→驗收。
首先根據設計平面定位,進行測量放線,放出設施開挖邊界線。界線范圍內的現狀植物、設施等按照規定進行移除或保護。根據測繪圖紙進行地下障礙物標記,并進行人工探挖,使地下障礙物充分暴露,再施做可靠的保護措施。然后結合設施斷面圖確定開挖深度及寬度,進行土方開挖。注意修整坑槽側壁及坡腳,清除堅硬物及樹根,坡腳根據要求預留三角土或施做弧角。單獨挖出溢流井位置,施做溢流井,并預留管道接頭。

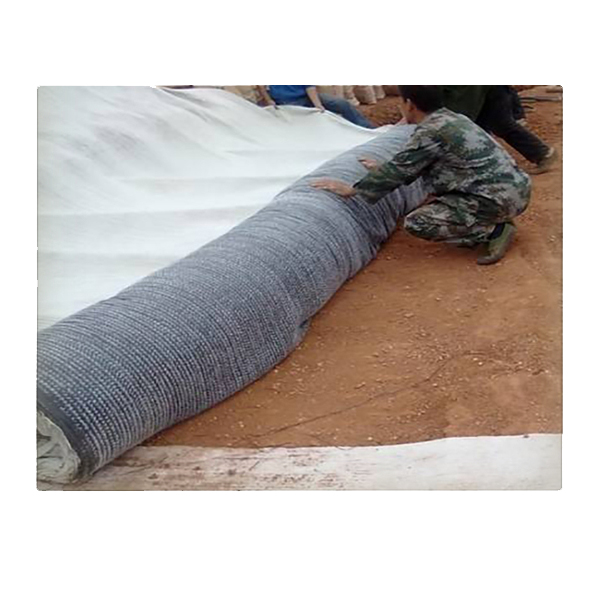

坑槽內鋪設GCL防水毯并固定牢固,防水毯搭接寬度≥300mm,在搭接部位的上下兩層鈉基膨潤土防水毯中間,應均勻撒上0.6kg/m2~2.0kg/m2膨潤土粉。斜坡上搭接部位兩層鈉基膨潤土防水毯中間宜用膨潤土膠泥。相鄰幅面的鈉基膨潤土防水毯應錯縫鋪設,錯縫間距不應小于600mm。
不規則部位的搭接縫除了應采用膨潤土粉或膨潤膠泥外,還應采取縫合或粘結等其他加強措施。管道貫穿部位應采取雙層加強措施。在鋪設區域邊緣開挖錨固溝,溝底寬和溝深度均不應小于500mm,鈉基膨潤土防水毯埋入時應緊貼溝壁和溝底,再回填夯實。防水毯上設砂土保護層厚度30mm。
注意盲管安裝前應檢查管道是否合格,重點檢查開孔率、土工布綁扎情況。盲管開孔率≥2%,孔徑
10mm。盲管外包土工布,搭接寬度≥150mm,每隔30cm使用綁扎帶扎牢。管道敷設前,使用水準儀測量下游雨水井/雨水口流水面標高,校核生物滯留池內盲管標高,不得反坡或無坡。通過調整管道砂墊層厚度的方式保證管道的排水坡度。管道及井室施工完畢后,雨水連接管及溢流井需一同做閉水試驗,合格后方可進行回填。當施工周期較短時,可留出管道接頭位置,其他位置可進行回填,回填厚度不超過管頂上500mm。礫石排水層采用粒徑3~5cm水洗礫石,含泥量≤1%,鋪筑厚度300mm。碎石填料層采用粒徑10~12mm水洗碎石,含泥量≤1%,鋪筑厚度200mm。碎石填料層整體用土工布包裹,與上下填料層隔離。土工布標稱斷裂強力≥6.5kN/m2,搭接寬度≥200mm。種植土、苗木進場驗收合格后,方可進行回填和栽植工作。外購種植土配合比及有機質含量需滿足設計要求。種植基層土壤應排水良好,土質為中性及富含有機質的土壤,不應含有礫石、木塊或者其他妨礙生長的雜物。當遇建筑廢土及其他有害土?xí)r,應換填為巖土或者進行土壤改良。當采用土壤改良法時,每平方米草炭土撒布厚度達30mm,加復合肥厚度10mm。種植土換填后,與四周土面進行順坡。根據設計地形范圍、坡度、深度進行場地整形。完成整地后進行驗收。種植場地平整度要求2.5%~3%排水坡度,清除雜草、雜物和石塊??拷肪壥?0~100cm范圍內綠地降土不低于路緣石50mm,順?biāo)露纫话銥?:3。
根據設計圖紙復核地形標高時,以就近道路平緣石標高為基準,生物滯留池下凹深處的土面標高應
為-20cm~-30cm,溢流井進水標高應為-5cm。生物滯留池面積應根據設計放線圖進行復核,形狀及面積應滿足放線平面圖要求。當必須避讓現狀障礙物時,避讓前后的面積應保證一致。微地形處理應保證整體自然、排水坡度合理。
最后,植物栽植應按照先喬灌木后地被花卉的順序?qū)嵤C缒具M(jìn)場必須進行驗收,未經驗收合格的苗木禁止栽植。栽植前綠地地形及種植土情況需驗收合格。喬灌木的定位應按照設計圖紙進行定位挖穴,地被花卉應按照設計圖紙劃定栽植面積和位置。植物栽植的基本工序一般為土壤翻耕疏松、平整場地、種植、澆水養護。
為保證植物成活率達到98%,一般選擇4~5月份施工。夏天及高溫時節栽植應增加反季節栽植措施。生物滯留池四周按照設計圖要求散鋪200~400mm大卵石作護坡。
生物滯留池施工工藝及質量控制要點
