緩沖層基面上鋪設防水板漏焊補救措施
鋪設防水板的基面應平整, 在鋪設防水板前應進行基層處理, 處理方法可采用水泥砂漿抹面。

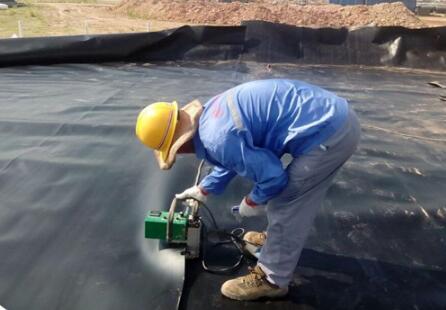

1.在鋪設好緩沖層的基面上鋪設防水板時, 應按車站的橫向(環向)順序進行鋪設, 采用熱熔法將防水板固定在圓墊片上, 固定應牢固可靠,避免澆注混凝土防水板發生脫落。
2.防水板之間的搭接寬度為100mm, 搭接部位采用熱熔雙焊縫焊接, 單條焊縫的有效焊接寬度不應小于10mm。焊接應嚴密, 不得焊焦焊穿。焊接完畢后采用充氣法對每條焊縫進行檢測, 充氣壓力為0.15MPa,
保持該壓力不小于5min。
3.防水板鋪設完畢后對其表面進行全面檢查, 發現破損部位及時進行補焊。補丁應剪成圓角, 不得有三角形或四邊形等尖角存在。發現有漏氣現象時, 應對漏氣的焊縫進行全面的手工補焊, 補丁邊緣距破損邊緣的距離不得小于70mm。
1.在鋪設好緩沖層的基面上鋪設防水板時, 應按車站的橫向(環向)順序進行鋪設, 采用熱熔法將防水板固定在圓墊片上, 固定應牢固可靠,避免澆注混凝土防水板發生脫落。
2.防水板之間的搭接寬度為100mm, 搭接部位采用熱熔雙焊縫焊接, 單條焊縫的有效焊接寬度不應小于10mm。焊接應嚴密, 不得焊焦焊穿。焊接完畢后采用充氣法對每條焊縫進行檢測, 充氣壓力為0.15MPa,
保持該壓力不小于5min。
3.防水板鋪設完畢后對其表面進行全面檢查, 發現破損部位及時進行補焊。補丁應剪成圓角, 不得有三角形或四邊形等尖角存在。發現有漏氣現象時, 應對漏氣的焊縫進行全面的手工補焊, 補丁邊緣距破損邊緣的距離不得小于70mm。
同類文章排行
- 復合土工膜防滲工程的質量控制與改進探析
- 復合土工膜焊接工藝及焊縫質量檢測技術
- 土工膜缺陷對土石壩滲流影響及安全性評價
- 復合型土工膜在水利工程中的應用及鋪設注意事項
- 關于魚塘防滲膜施工方法有哪些您了解嗎
- 防滲型復合土工膜在疏浚環保中怎樣不被風浪破壞?
- 土工布都有哪些性能要求?
- 渠道土工膜焊縫檢測及采購和保存的質量控制要點
- 什么是土工膜?土工膜有哪些材料?
- 土工織物鋪設接縫時應采用縫合和熱粘接方式
最新資訊文章
- 水利工程土方要求需要工程現場施工條件與工期要求
- 水利工程施工的準備工作-測量放線
- 公路隧道土木工程防排水處理
- 公路隧道土木工程現場環境較復雜需要采取的措施
- 無紡布土袋護坡及水平鋪蓋下均鋪設300g/m2無紡布反濾
- 無紡?fù)凉げ疾牧铣S糜诤拥缹m?xiàng)治理材料
- 位于上游護坡板下,土工膜采用高密度聚乙烯土工膜,膜厚0.5mm
- 根據工程經驗壩坡及護坡設計
- 膨潤土防水毯在各領域防滲工程上都有一定應用
- 河道、水庫防滲多采用黏土、復合土工膜和防滲帷幕灌漿
